Lunes, 13 Noviembre 2023 18:32

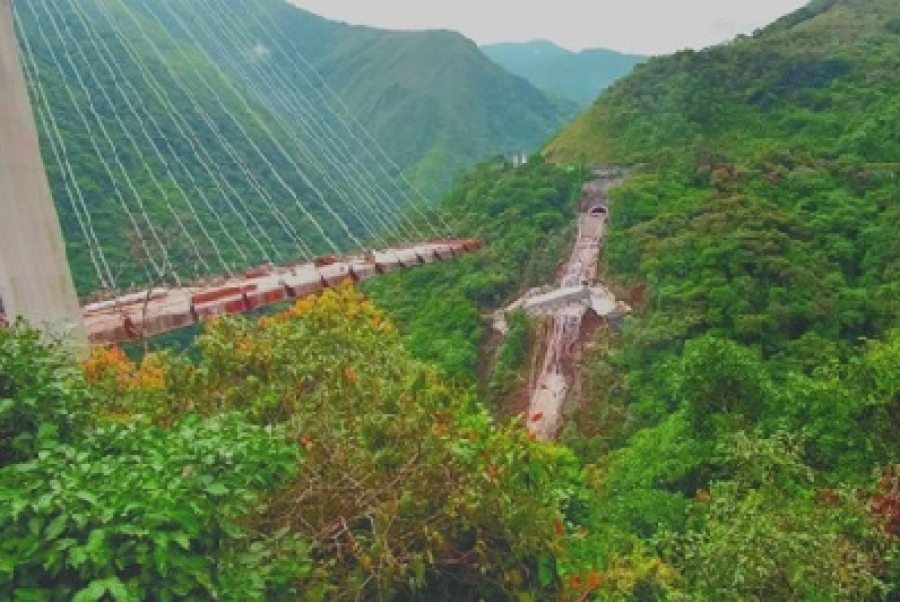

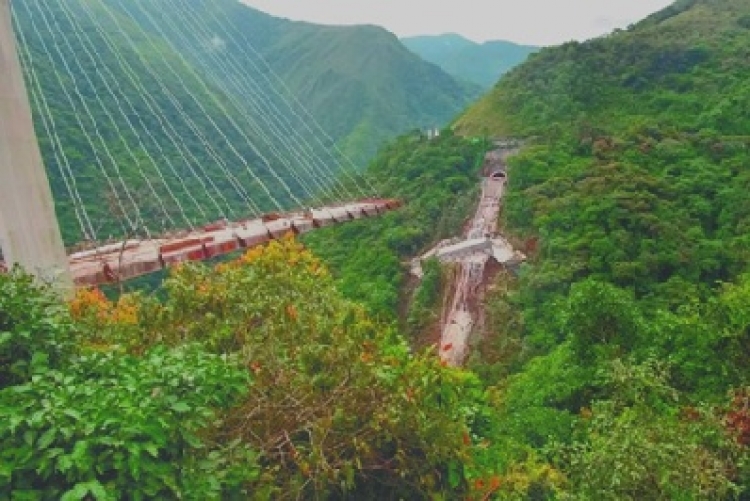

Tribunal de arbitramento libró de toda responsabilidad a Coviandes por el caso del puente de Chirajara

Escrita por
Califica esta noticia
(0 votos)

A través de un laudo arbitral fechado el pasado 10 de noviembre, el tribunal de arbitramento convocado por Coviandes y la Agencia Nacional de Infraestructura, exoneró de toda culpa a la concesionaria vial frente al colapso del puente de Chirajara y la avería del puente 13 en la vía Bogotá Villavicencio.

El pronunciamiento del mencionado Tribunal dejó claro, que Coviandes “cumplió con su obligación de diseñar y construir la infraestructura correspondiente el puente 1 y al túnel 13, y ello consta en las respectivas actas de finalización de las obras de las etapas 7, 8 y 9 del proyecto”.

Por lo tanto en lo que respecta a la inestabilidad del terreno que se presenta en el ya famoso kilómetro 58, donde son reiterativos los deslizamientos de tierra, el documento argumentó que los mismos son causados por “circunstancias o situaciones hidráulicas geológicas, geotécnicas y sísmicas, y la causa principal o preponderante fue la hidráulica”.

En consecuencia este tipo de imprevistos “no son imputables a Coviandes”. Adicionalmente el escrito precisó que “la ANI expresamente asumió como un riesgo a su cargo la inestabilidad de la ladera del KM 58 en la dimensión o magnitud que ocurrió”.

Por lo tanto las averías que se presentaron en el túnel 13 y el colapso del puente de Chirgajara, tienen su origen en la inestabilidad del terreno. En este orden de ideas, estas falencias “no son imputables a Coviandes”.

Es por ello que el “Tribunal desestimó las pretensiones de la ANI de que se declarara la responsabilidad de Coviandes”. Adicionalmente cualquier obra de reparación o reconstrucción del puente realizada por la concesionaria, debe ser remunerada, previo acuerdo con la ANI.

Así mismo el documento invalidó las sanciones impuesta por la Agencia Nacional de Infraestructura a Coviandes, por un “presunto incumplimiento del contrato de concesión relacionado con el Puente Chirajara”, porque según el Tribunal no hubo tal incumplimiento por parte de dicha empresa.

“Como consecuencia de este proceso, y por haber resultado vencida, el Tribunal condenó a cubrir los gastos legales y de honorarios a la ANI, en la suma de $2.272.875.213”, manifestó un comunicado a la opinión pública emitido por Coviandes y citando lo expuesto por el Tribunal de Arbitramento.

Leído 👁️ 1281 vistas Veces
